Проект: Изграждане на нови сгради на 6 детски градини на територията на Столична община
Финансираща програма: Национален план за възстановяване и устойчивост
Финансиране на проекта:
- БФП – 13 615 702 евро
- Собствен принос – 30 327 446 евро
Обща стойност – 43 943 148 евро
Период на изпълнение: 30 октомври 2023 г. – 31 май 2026 г.
Кратко описание: Изпълнението на инвестицията предвижда да бъдат изградени 6 (шест) нови сгради на детски градини:
- Детска градина за четири градински групи, район „Слатина“;
- Детска градина за 12 групи, плувен басейн, физкултурен и музикален салон, район „Връбница“;
- Детска градина за шест градински и две яслени групи, район „Красна поляна“;
- Детска градина за четири групи и топла връзка, район „Искър“;
- Детска градина за шест групи, район „Красно село“ / ДГ № 8 „Проф. д-р Елка Петрова“;
- Обект нова Детска градина за пет групи, район „Красно село“, ДГ 136 „Славия“.
Целта на проекта е да се осигури материална база, която да гарантира здравословна и безопасна среда за децата. Това ще помогне за преодоляване на недостига на места в детските градини в столицата и ще създаде условия за успешно въвеждане на задължителното предучилищно образование за децата, навършили 4-годишна възраст. Част от изпълнението на проекта включва закупуването на ново оборудване и обзавеждане за новоизградените детски градини - мебели и съоръжения за създаване на здравословни и качествени условия за обучение в детските заведения като легла, столове, шкафчета, маси и други.
Изпълнени дейности по проекта:
-

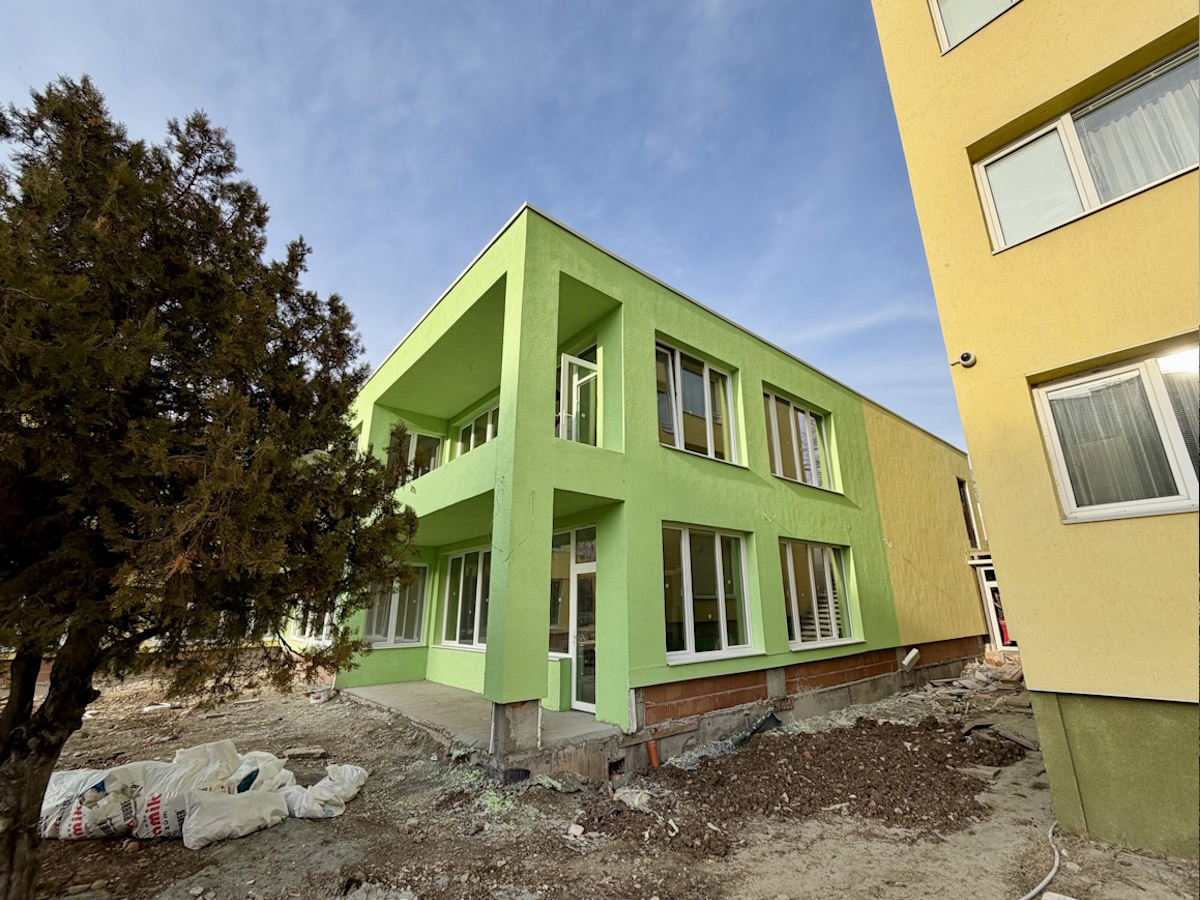

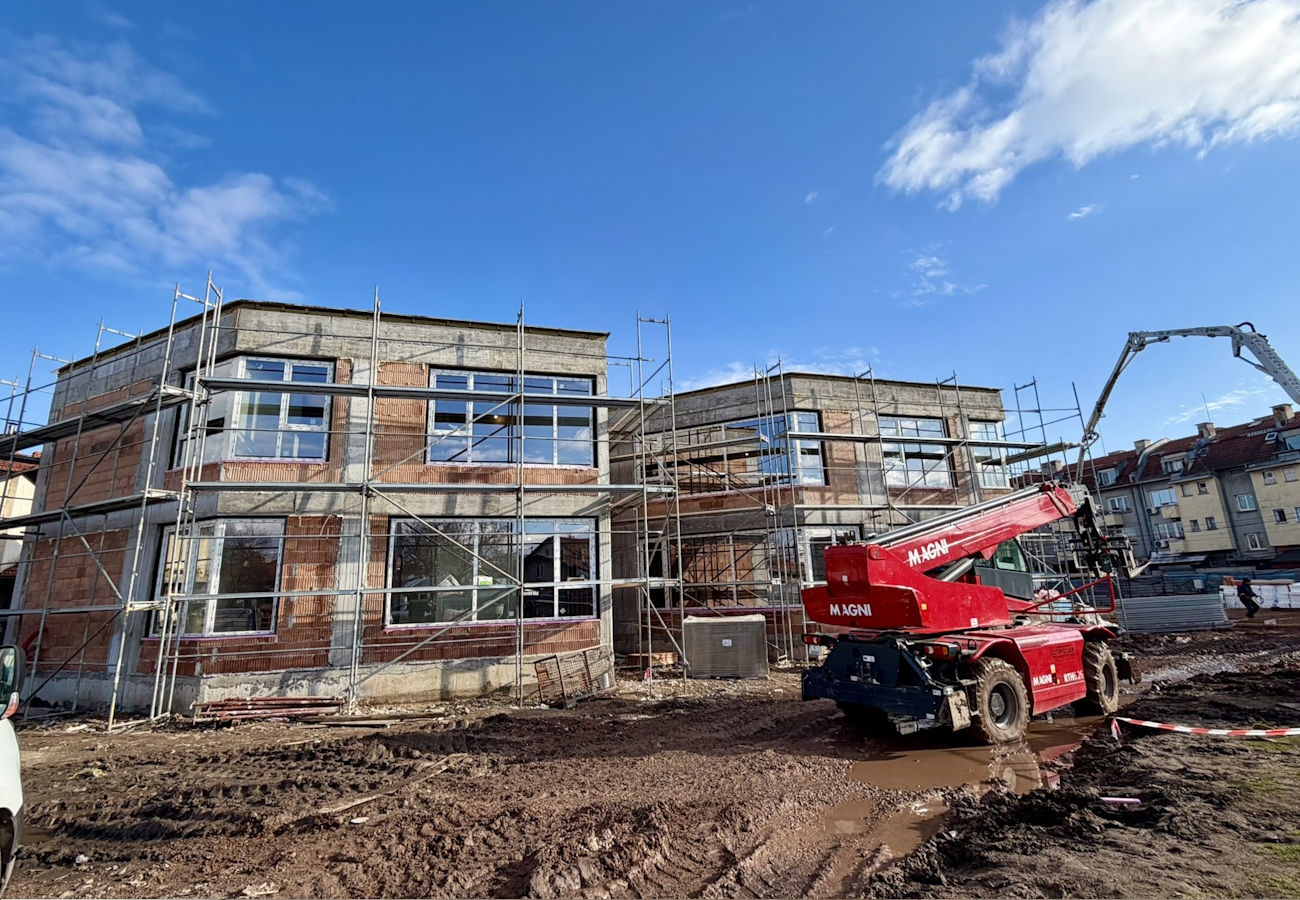

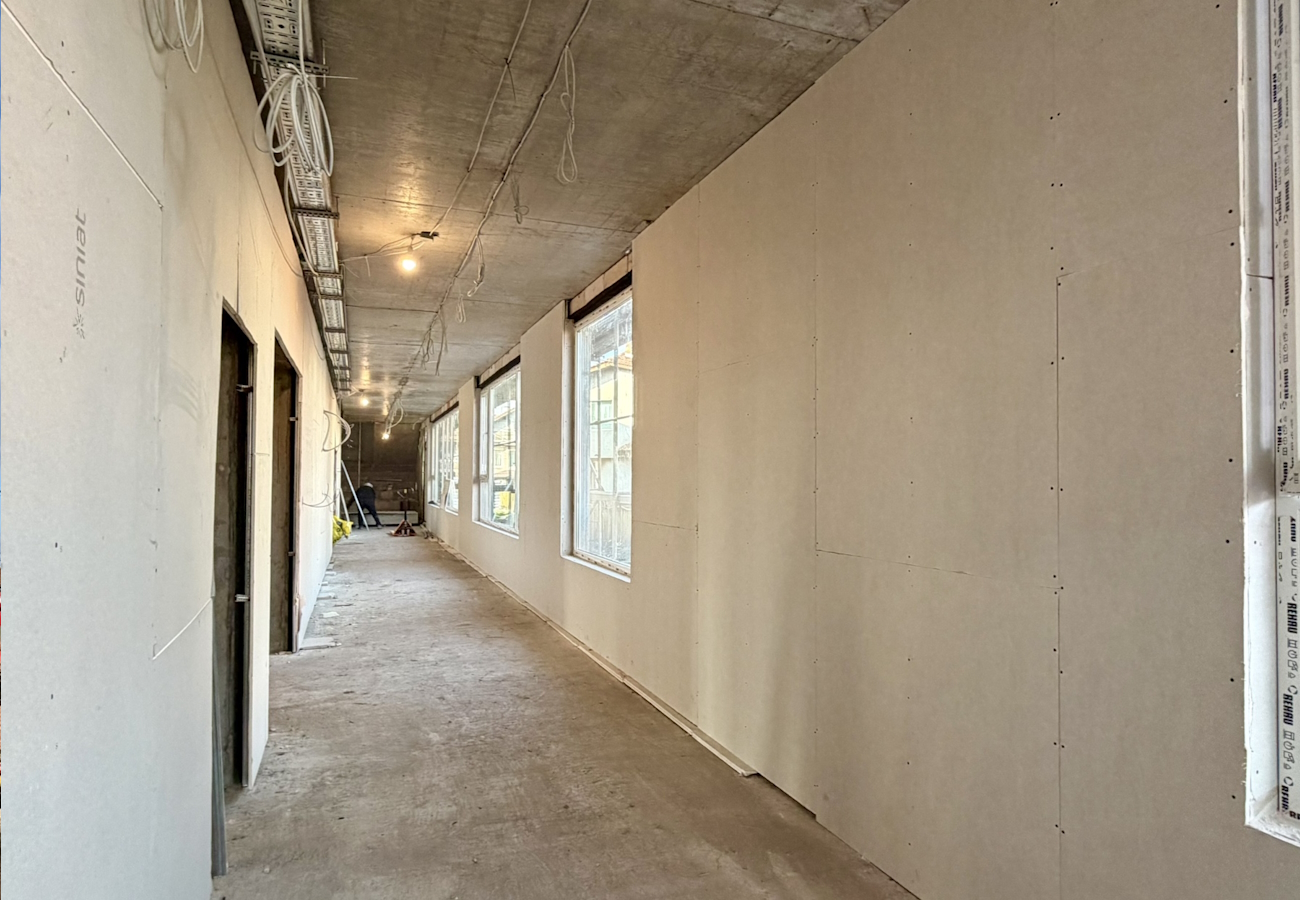

Сформиран е екип за изпълнение и управление на проекта
- За Детска градина в район „Слатина“ са сключени договори за
- Инженеринг
- Упражняване на строителен надзор
- Изпълнение на дейности по информация, комуникация и публичност.
- Издадено е Разрешение за строеж №28/13.08.2025 г и е открита строителна площадка на 25.08.2025 г.
- Строителните дейности се изпълняват в съответствие с одобрения инвестиционен проект и утвърдения линеен график.

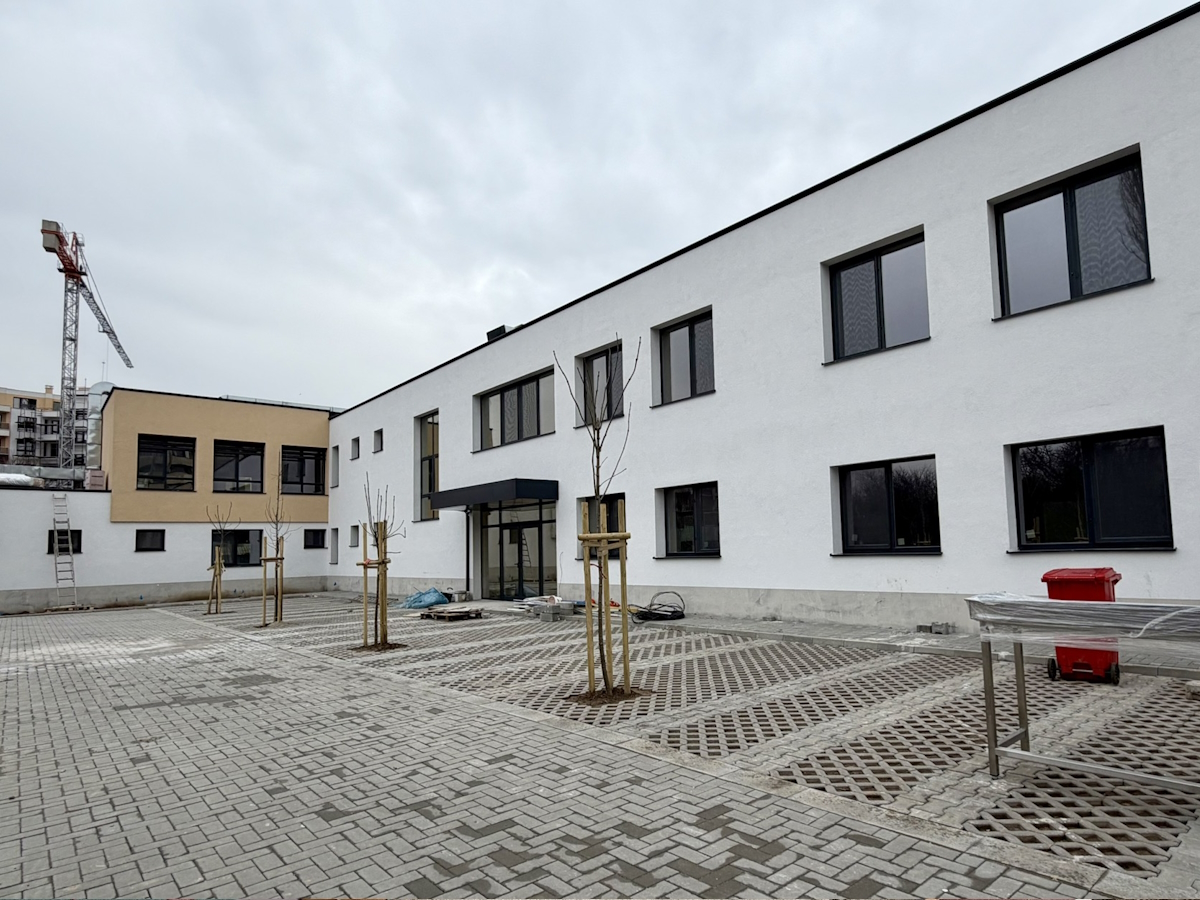

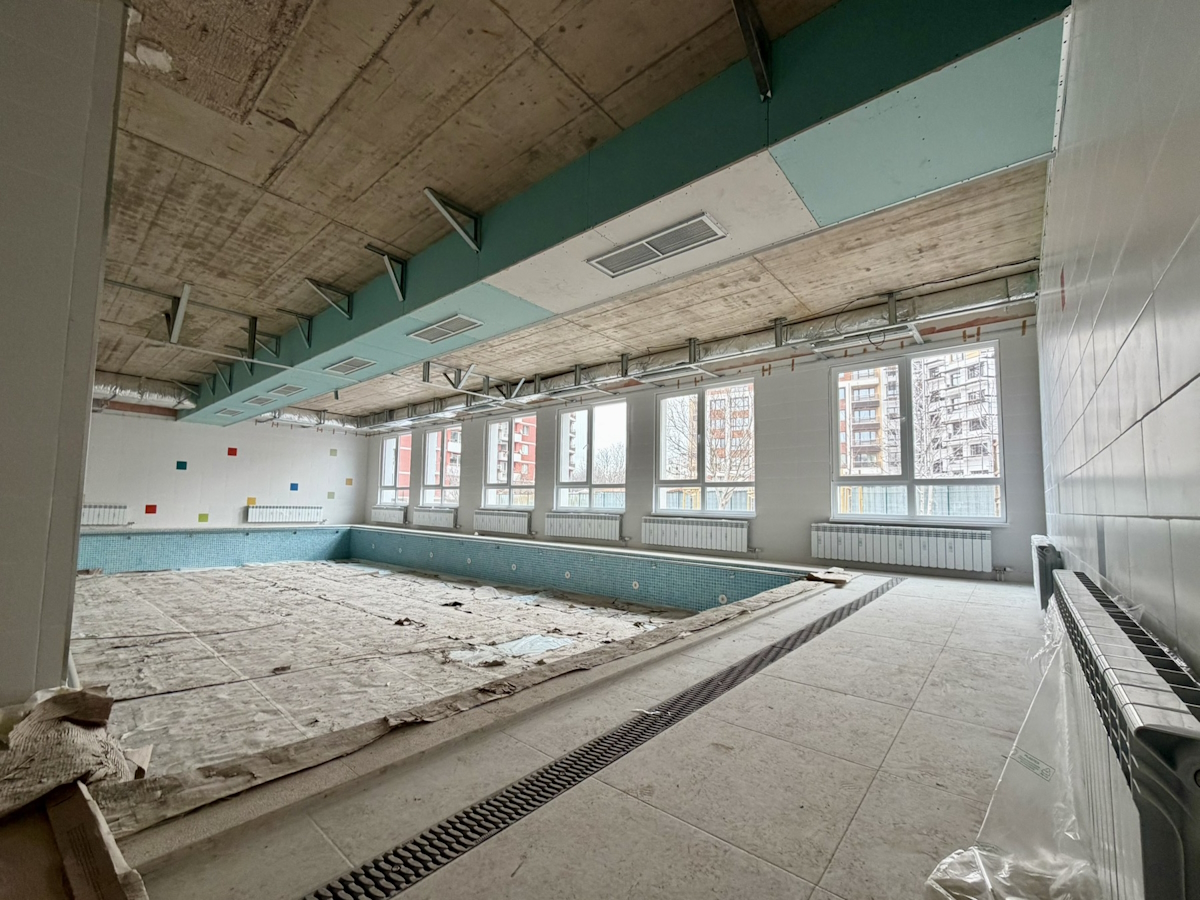

- За Детска градина в район „Връбница“ са сключени договори за:
- Инженеринг – проектиране, авторски надзор и изпълнение на СМР;
- Упражняване на строителен надзор (вкл. и за топлопровод);
- Изпълнение на дейности по информация, комуникация и публичност;
- Издадено е Разрешение за строеж №308/11.12.2023 г. и е открита строителна площадка на 19.02.2024 г.
- Строителните дейности се изпълняват в съответствие с одобрения инвестиционен проект и утвърдения линеен график.

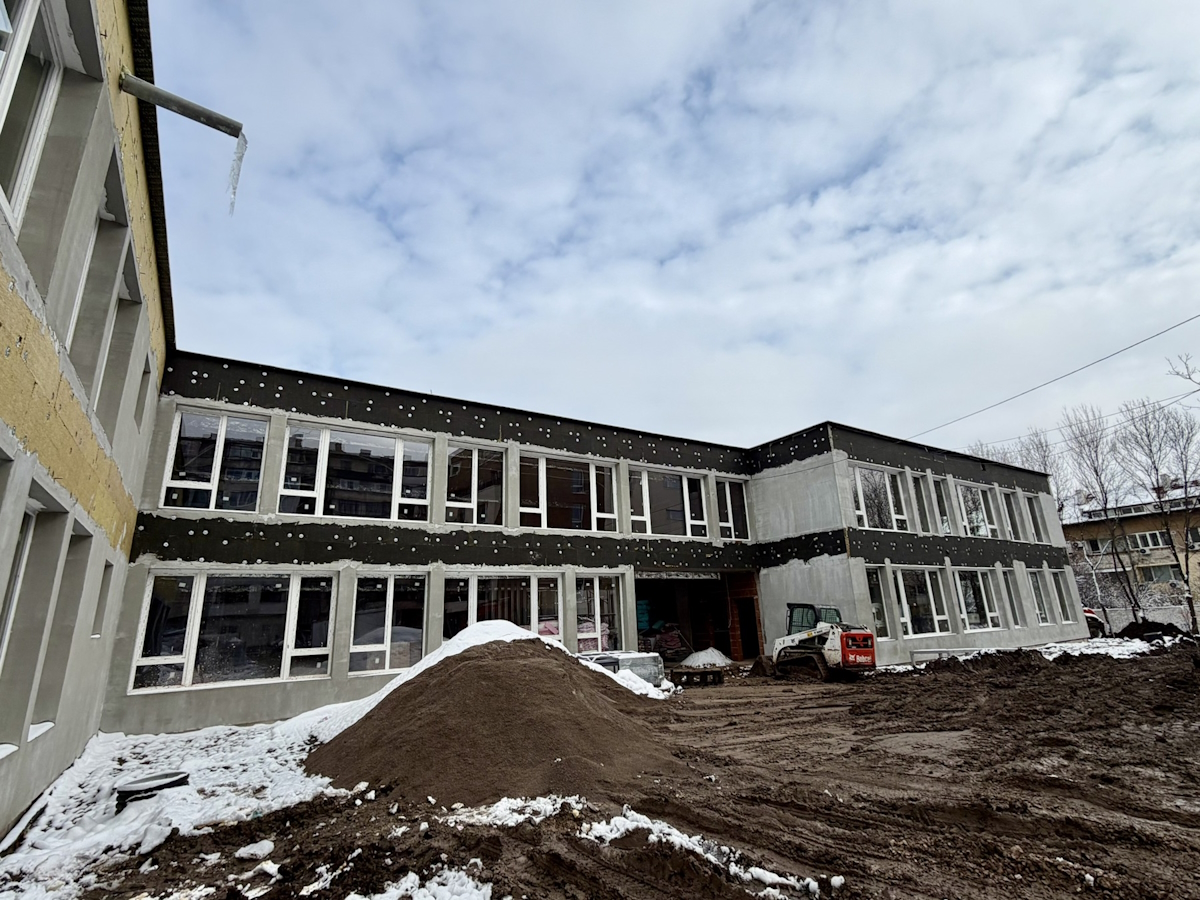

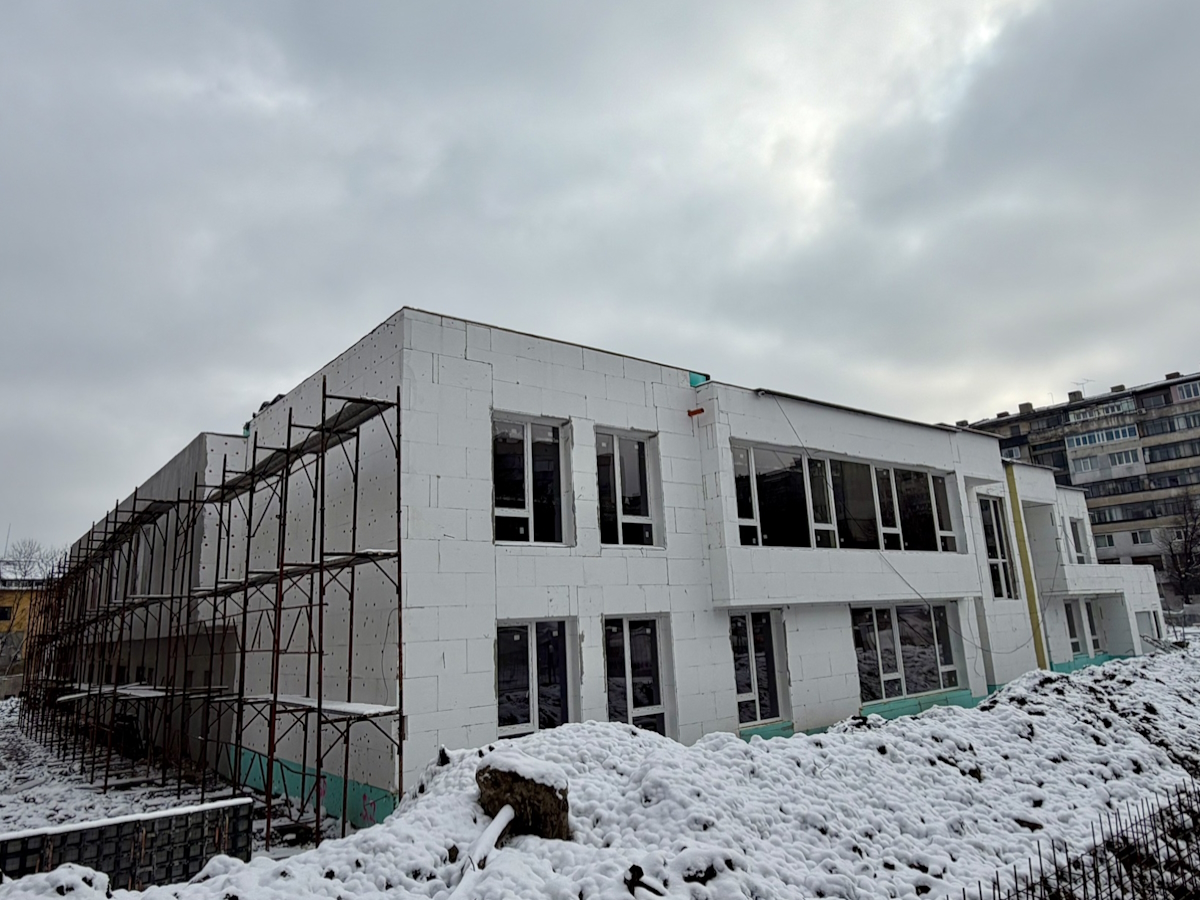

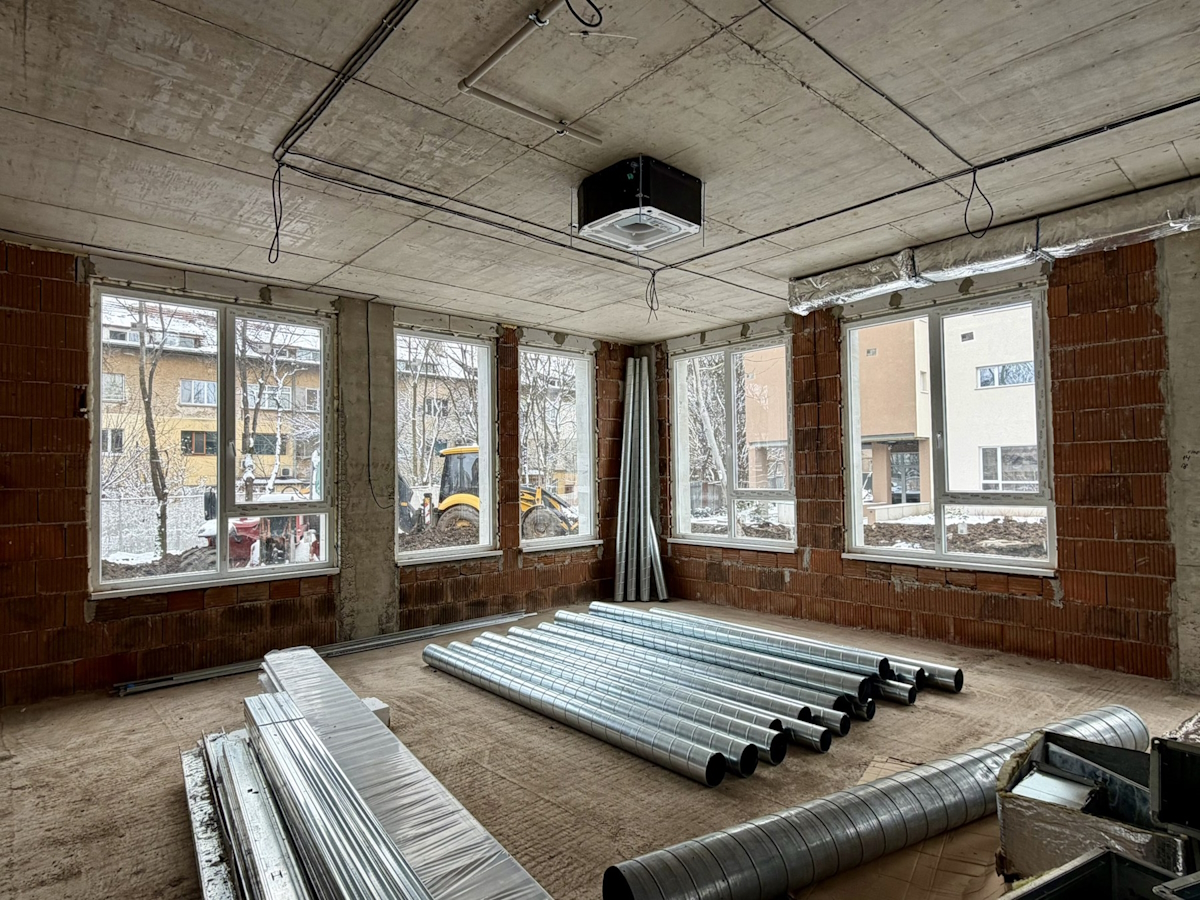

- За Детска градина в район „Красна поляна“ са сключени договори за:
- Инженеринг – проектиране, авторски надзор и изпълнение на СМР;
- Упражняване на строителен надзор;
- Изпълнение на дейности по информация, комуникация и публичност;
- Издадено е Разрешение за строеж №206/13.12.2024 г. и е открита строителна площадка на 20.01.2025 г.
- Строителните дейности се изпълняват в съответствие с одобрения инвестиционен проект и утвърдения линеен график.
- За Детска градина в район „Искър“ са сключени договори за:
- Инженеринг – проектиране, авторски надзор и изпълнение на СМР;
- Упражняване на строителен надзор;
- Изпълнение на дейности по информация, комуникация и публичност;
- Издадено е Разрешение за строеж №28/09.06.2023 г. и е открита строителна площадка на 29.01.2025 г.
- Строителните дейности се изпълняват в съответствие с одобрения инвестиционен проект и утвърдения линеен график.

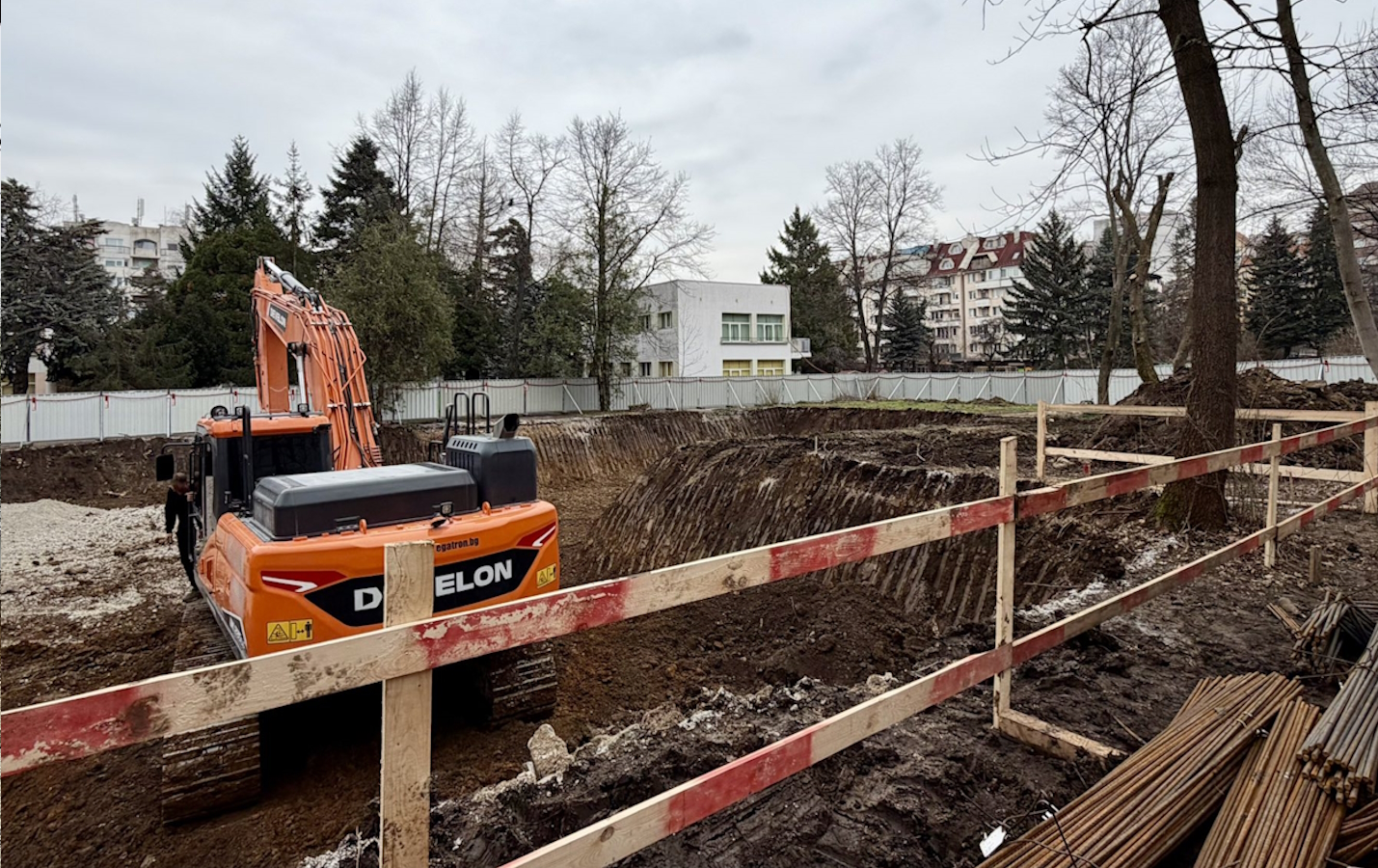

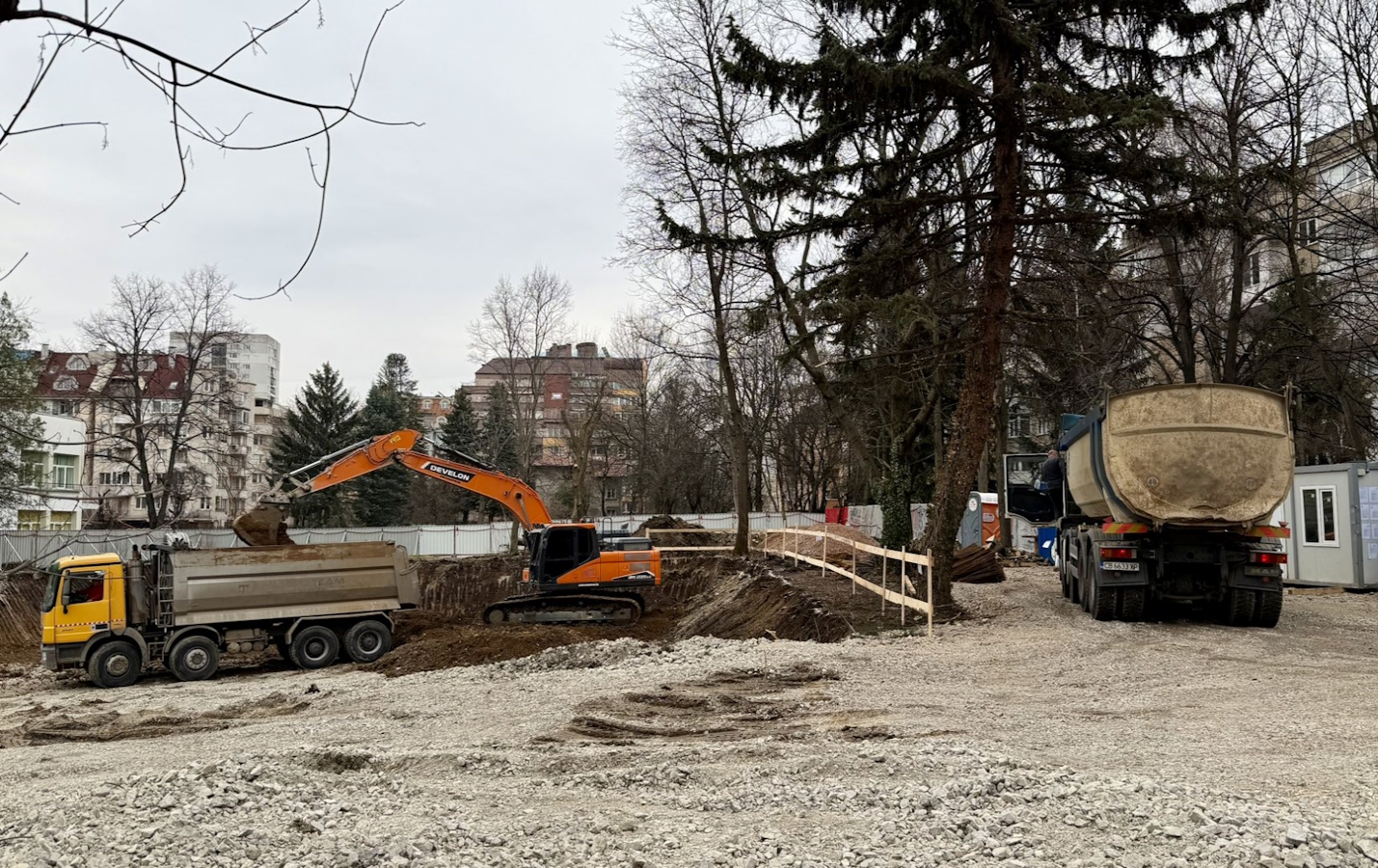

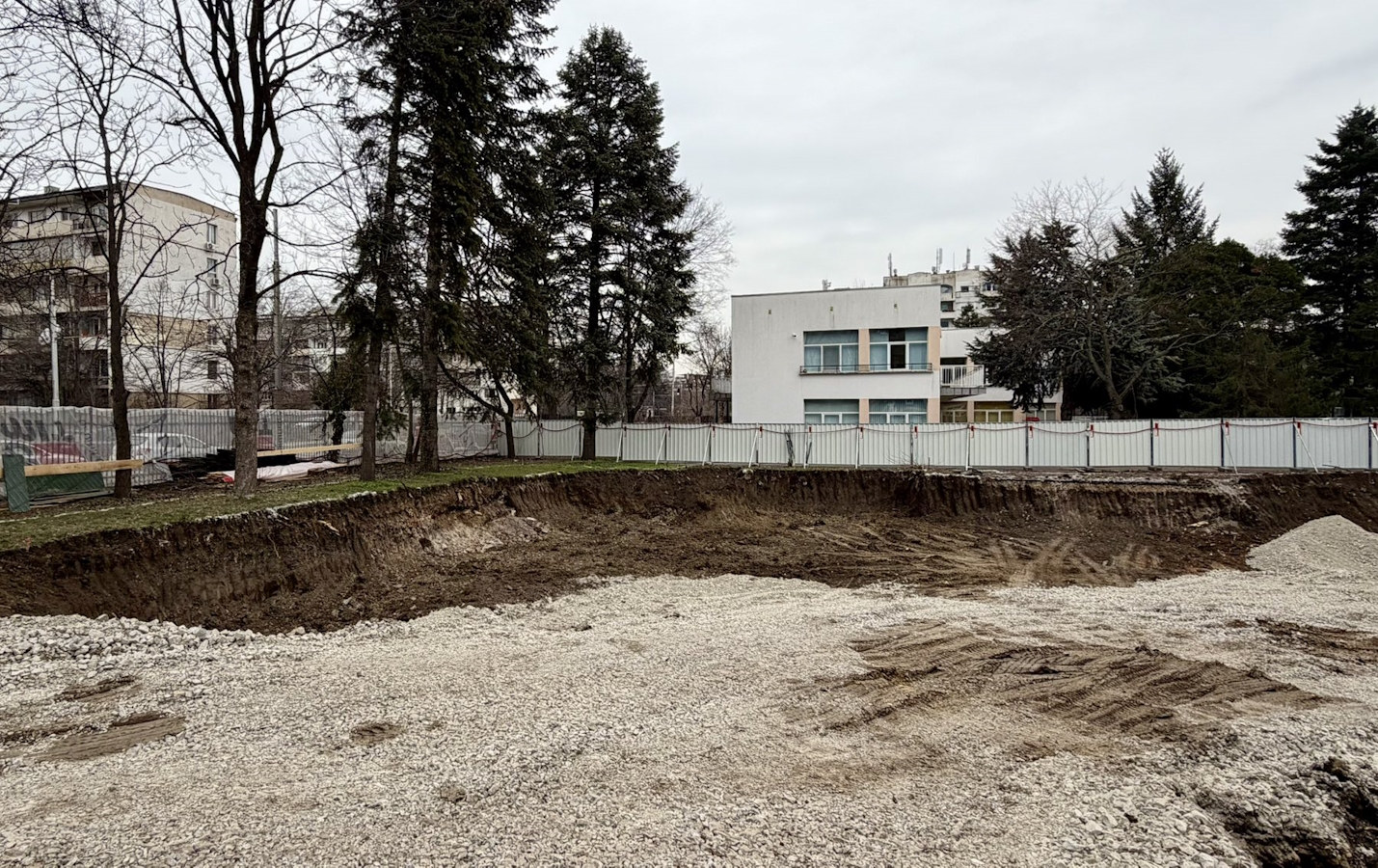

- За Детска градина в район „Красно село“ / ДГ №8 „Проф. д-р Елка Петрова“ са сключени договори за:
- Инженеринг – проектиране, авторски надзор и изпълнение на СМР;
- Упражняване на строителен надзор (вкл. и за топлопровод);
- Изпълнение на дейности по информация, комуникация и публичност;
- Издадено е Разрешение за строеж №7/13.01.2026 г. и е открита строителна площадка на 09.02.2026 г.
- Строителните дейности се изпълняват в съответствие с одобрения инвестиционен проект и утвърдения линеен график.

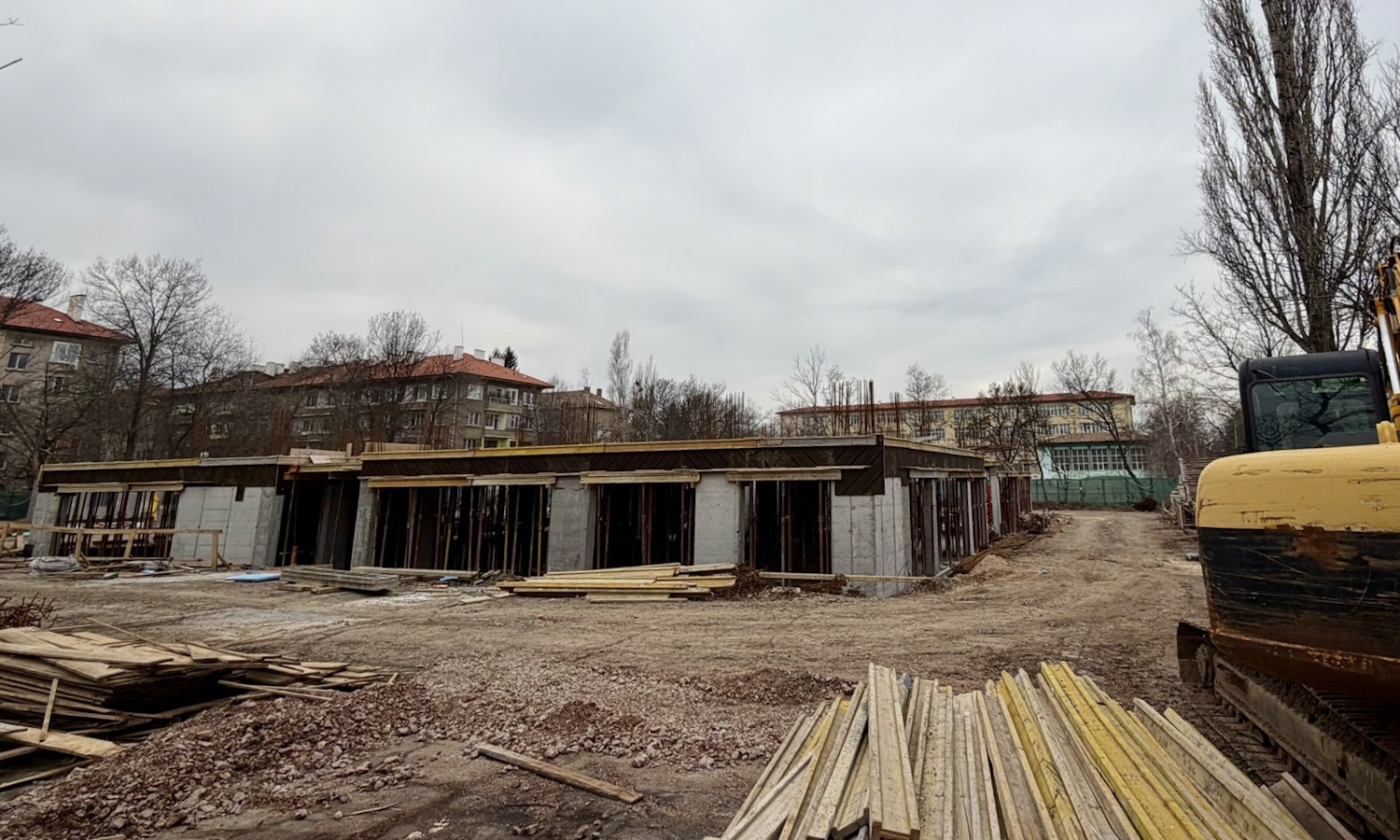

- За Детска градина в район „Красно село“ / ДГ №136 „Славия“ са сключени договори за:
- Инженеринг;
- Упражняване на строителен надзор;
- Изпълнение на дейности по информация, комуникация и публичност;
- Издадено е Разрешение за строеж №30/30.11.2025 г. и е открита площадка на 25.11.2025 г.
- Строителните дейности се изпълняват в съответствие с одобрения инвестиционен проект и утвърдения линеен график.
